持续交付2.0

新团队,刚接触持续交付实践,遇到这种状况,怎么办?


“在引入新的工作模式时,需要更加注重原有工作惯性的改变。”

刚刚接触敏捷迭代开发的团队,

常常会出现一系列的反模式。

而这些反模式都是由工作惯性导致的。

这会让团队看起来在“敏捷开发”,

实际上并没有什么本质变化。

若不及时纠正,

没有达到预期效果不说,

很可能团队成员会有很多抱怨。

例如:

“换汤不换药”,“ 纯粹在折腾人”……

“形式主义”,“ 浪费时间”……

下面我们就来看看,如何发现这些“工作惯性”。

累积流图就是有效的识别工具之一。

1

有问题的累积流图

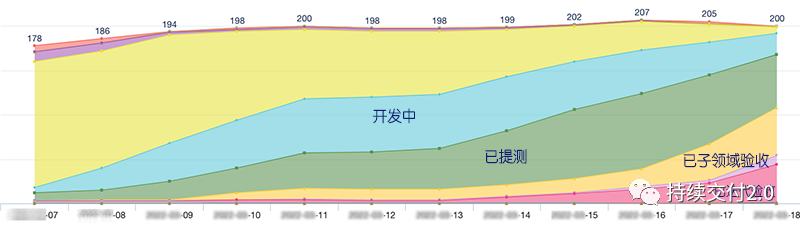

这是一个刚刚接触敏捷开发方式的大项目,在一个迭代周期中的累积流图。


对于了解敏捷开发和累积流图的读者来说,

它反映出的问题非常明显且直接。

然而,对于没有接触过的人,

可能就会认为:

“这个图很正常嘛,我们本来还没有上线,本来就应该是这样的。”

真的是这样吗?

2

刚接触敏捷的大项目

在描述这些可能的问题之前,我们先介绍一下这个“刚接触敏捷的大项目”。

为什么是“大项目” 呢?

1、团队成员多

这个项目团队由四个子领域团队组成,

一共40+专职开发人员,

每个子领域约有5~10+个开发人员不等,

而且,每个领域又分成多个子模块。

每个子领域都有一个核心组,

由四个角色组成,他们分别负责:

  • 交付管理(Delivery Management),

  • 产品管理(Product Management),

  • 技术管理(Tech Lead),

  • 内部项目管理(Internal Project Management)。

当然,这些只是角色,并非一定是四个不同的人员。

2、项目工作规模大

  • 项目周期预估需要几个月的时间,才能大规模推广使用;

  • 项目内容需要全新开发,并非在现有产品上进行迭代;

  • 项目是一个集成系统, 需要将多个原有系统集成在一起;

3、极少人有过敏捷开发经验

绝大多数团队成员以前都使用传统方式( 或者原始本能方式)进行软件开发,并未受过敏捷开发迭代指导。

另外,

即使有极少的几个具有敏捷迭代开发经验的成员,

但是,

他们分别来自于不同的背景,

而敏捷迭代开发在行业内并无一个共识标准,

每个人对实践的理解也各有不同。

所以,团队需要一段时间进行协作磨合。

4、需要支持不同类型的软件项目

这些类型可以分为四个维度,分别是:

  • 业务类型

  • 软件形态

  • 基础设施

  • 编程语言

5、团队中没有专职测试人员

需要自己保证软件质量。

3

迭代节奏安排

在《持续交付2.0》一书中的第六章「业务需求协作管理」中,专门讨论过“迭代中的小 波浪交付”,也就是“迭 代瀑布模式”。

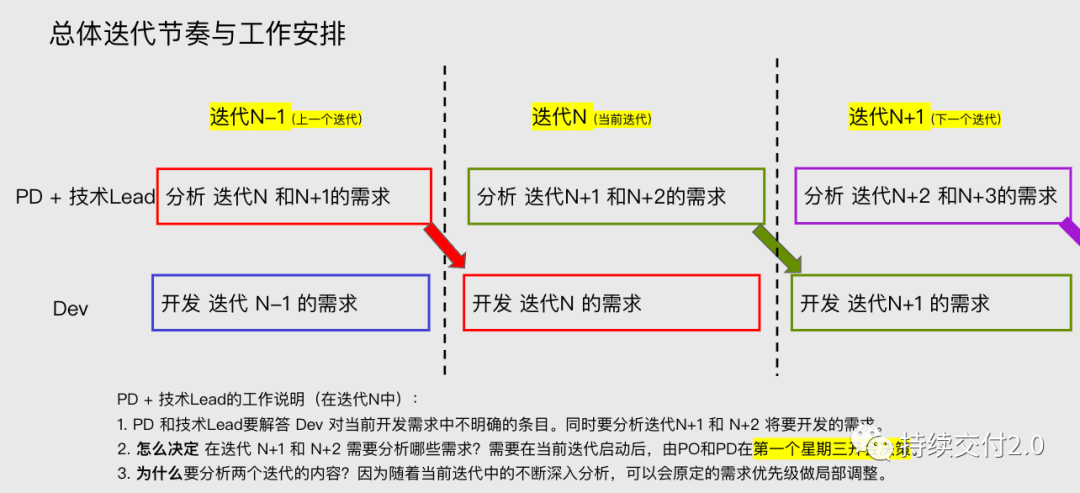

为了避免这种不均衡的团队协作流,这个团队使用了下面的迭代节奏,如下图所示:


4

累积流图 一横一纵

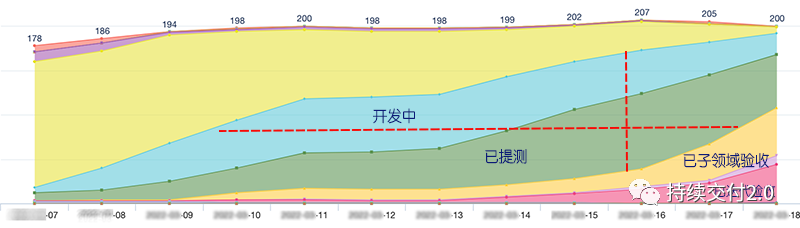

其中,某个迭代的累积流图仍旧就如下所示,问题就表现在一横一纵上。


这个累积流图反映出的直接问题是:“ WIP 过多”,而且,交付周期较长。

  • 一横,是指 Lead Time,也就是:单个需求的交付周期,如下图中的水平线所示。

  • 一纵,是指WIP,即 Work In Process 。也就是:精益软件开发中所说的“在制品”,如下图的垂直线所示。


5

每个人都在努力, 为什么还会发生这种事情

这个新团队中的每个人都在努力工作,

而且需求都被拆分成比较小的工作单元,

为什么还会导致“在制品过多,交付周期过长”呢?

通常是因为团队中的各角色原有的工作惯性所致。例如:

(1)产品人员只负责分析需求;

(2)开发人员只忙于完成分配给自己的开发任务;

(3)很少有人及时对已完成需求进行质量验收。

这带来的后果就是:

在迭代结束的验收时,

发现有很多需求因质量问题而无法验收,

这就是所谓的“未完成的工作”。

而且,这个累积流图的最后一日,充分展示了这一点。

6

深层次的原因

更深层次的原因可能是:

1)安排了过多的工作量,这是最常见的原因。开发人员一直都是以“自己开发完成”来估计工作量, 通常不包含“高质量验收通过”。

2)盲目自信。大家都彼此相信“每个人都能够高质量交付工作”,并没有想过“无测试人员”带来的质量影响。

3)固守原来的职责。

  • 产品人员认为,质量验收工作不是自己的工作内容。

  • 开发人员认为,自己一定要做“高价值”的开发工作。自己的开发成果应该没什么大问题。

  • 项目交付负责人认为,子领域团队会自行安排好质量验收工作。

4)测试环境很难使用,不方便对需求进行验证。

这个问题在这个项目中尤其严重。因为涉及到多个系统的集成,而要对这些系统建立稳定的测试环境,是非常棘手的事情。每个开发人员更想尽快完成安排给自己的工作,所以并没有去做环境管理这类公共事务。

当然,以上只是一部分可能的原因。

7

解决之道

解决这类问题的方式就是:

(1)每个迭代少安排一些开发工作量。为了每个迭代都很平滑,开发人员也要参 与 下一迭代的需求准备工作。

(2)安排多个时间点进行质量验收,例如,每周三和周五。可组织PD,交付经理(如有必要,甚至是开发人 员)及时对已完成的需求进行质量验收。

(3)发现 Bug ,尽早修复,尽早验收。

(4)安排专人完成自动化创建测试环境的工作。

(5)一定要引入自动化测试。否则,每个迭代的手工质量验收工作量会越来越大。

8

总结

没有“高质量要求”的迭代,所谓的“敏捷开发”,意义都不大。

即使用了所谓的“ 敏捷迭代”,

这也会让所谓的“敏捷开发”变回“瀑布开发”,

将质量风险延迟到项目后期。

也许,有人会抬杠,说:

「我们的软件还在初期,不要求高质量。」

那就忽略上面的内容吧~

另外,很多技术管理者也更倾向于开发更多的需求,而不是“更多高质量的需求”。

以上各类问题的解决方案,尽在乔梁所著的畅销书

《持续交付2.0(增订本)》

为组织转型领导者

提供体系化方法论
