前端项目如何准确预估个人工时
正文
看来很多小伙伴对这个问题感兴趣,大家不要忽视了压工时这个事。
领导为什么会压工时?
使他的KPI更好看 不清楚做这个东西实际要多长时间 因为第2点的原因,他也无法去争取合理时间 部分人看着下属加班,有种大权在握,言出法随的畅快感
码农为什么不要轻易答应压工时?
无形中会打击你的自信心,当自信心全无的时候,要么是职业生涯结束,要么是变成人人都跑来拿捏一手的角色 轻易妥协,会让你的说的话,可信度降低。毕竟,别人随便说一下,激一下,你就妥协了,那很容易就让人觉得,你就是随意乱说一个时间 这会妨碍你对自己真实能力的认知和评估
被压工时了怎么办?
偶尔有少量任务,被压了少量工时,个人认为是可以接受的,毕竟不可能一切都能按规划走 大量工作被压工时,那就告知延期风险,你的工作速度应该保持不变,完不成,就让项目延期。如何解决延期问题?那是领导的事情,不是一个小码农应该操心的。
没怎么压工时,但把工作时间延长了?
首先,工作该是什么速度,就是什么速度,不要替领导着急着赶进度 其次,反馈这有延期风险,建议领导增派人手。(记得先和其他成员通个气) 该提加班就提加班,调休或加班工资是你应得的,累了就调休,你是人,不是机器
为什么要给自己留缓冲时间?加缓冲时间是工作不饱和?
加缓冲时间不是工作不饱和 8小时工作日,你不可能每分每秒都在写代码,谁也做不到。 你不可能熟悉每个API,总有要你查资料的时候,而查资料,可能你查了4-5个地方,才总结出正确用法,这需要额外的时间 你的工作随时可能被人打断,比如:开会,喝水,同事问你问题等等,这都会耗费你的时间 你拉取代码,提交代码,思考实现方式,和业务进一步确认需求细节,和UI沟通交互细节,自测,造mock数据,这都需要时间 如果没有缓冲时间,一个任务延期,可能会导致,后续N个任务都延期。 即使从项目角度分析,足够的缓冲时间,有利于降低项目延期风险
工作总是被人打断怎么办?
比如:开会,比如插入了一个紧急工作任务,这种较长时间的打断,那就将这些被占用的时间,写进工作日志,即时向项目组反馈,要求原本的工作任务加工时或延迟开始 被同事问问题。几句话能说清楚的,那不妨和他直说。几句话说不清楚的,那只能等你有空的时候,再给他解答。要优先考虑完成自己的工作任务。
大方的承认自己的不足,能力多大,就做多少事,明确自己的定位
可能有的小伙伴,可能被别人激一下,被人以质疑的语句问一下,后续就被人牵着鼻子走了。有很大因素是因为不敢承认某方面的工作能力暂有欠缺。其实大方的承认即可,有问题,那就暴露问题,如果项目组其他成员会,那就让他来教你,这也属于沟通协作。如果没人会,那说明这是一个需要集思广益的公共问题。
明确自己的定位,就是个普通码农,普通干活的,项目延期了,天塌了也是领导想办法解决。自己不会的就反馈,别人不会自己会的,那就友好分享。不会的,不要羞于请教。干不过来了,及时告知领导,让其协调解决。坦坦荡荡,不卑不亢。
前提
此方法是在没有技术阻碍的前提条件下预估,如果有技术障碍,请先解决技术阻碍 此方法需要根据个人实际情况调整 这里以普通的以vue,element-plus,axios为基础技术的管理系统为例 这些都是个人见解,欢迎在评论区提出不同观点 请先以一个普通的CRUD界面,测算自己的基本编码速度

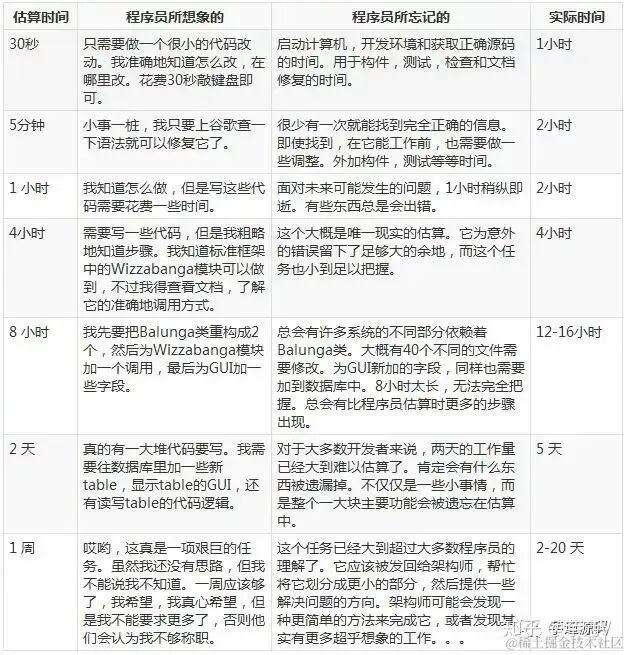

为啥评估会不准确
自我评估时
领导给你评估时
总原则
不要duang的一下,对整个界面/模块进行评估,应该对行列,表单项,逻辑点,进行评估,然后将总的时间加起来,就是这个界面的预估工时 要至少多估20%的时间,一个是因为你很难持续性的投入(比如:有人突然问你问题,上厕所,喝水,或有事请假) 请将一天的工作时间最多算6.5小时(因为你可能需要开会,可能被其他事情打断,可能有时不在状态,同时也算是给自己留点思考时间) 尽量不要在过了一遍需求之后,立马评估工时(不要被项目经理或业务的节奏带偏),而是要自己再思考一遍需求,想想大概的实现逻辑,重难点等等,尽量不要当天给出工时评估 如果是给别人评估工时,那尽可能给别人多评点工时 工期紧的时候,加人有必要,但1个人干7天的活,7个人未必能1天干完 有公共组件和没有公共组件完成同样的功能,所需要的时间可能天差地别, 因此,请确保先完成公共组件的开发 请先将业务逻辑理顺,把工作进行拆分,直至自己能正确预估的范围内
前端有哪些地方需要耗费工时
思考实现方式 静态UI界面还原与响应式 业务逻辑实现 动态UI交互 后端接口mock 后端接口对接 自测
前端项目应该分成几步实现
整体项目搭建以及规范与约束确认 整体页面结构,路由结构搭建 统一UI风格,以及公共组件实现 具体的界面实现
1,2点应该由项目组长完成 3点应该由项目组长以及技术较强的组员共同完成
常见的公共组件工时

列表页拆分与编码工时预估
首先做总体拆分,分成3大部分
头部的搜索表单
每个表单项30分钟左右,每个功能按钮40分钟左右
因此这里是1个表单项(30分钟),2个功能按钮(80分钟),总计110分钟
中间的工具栏
P.S. 这里没算右侧工具条,只算了左侧功能按钮
因为是列表页,添加角色这个按钮,只考虑是个简单按钮加个点击事件,至于点击按钮之后的角色添加界面的工时不放在列表页评估,而是在添加角色界面单独评估,因此添加角色按钮算30分钟
批量操作按钮,应该使用公共组件的下拉按钮组件,以及与分页表格组件配合实现,因此算40-60分钟
因此这里整体应该总计在70分钟内

主体的分页表格
应该使用公共组件的分页表格组件实现
普通列(直接显示字段值的列,和简单转换的列)每列算20分钟 操作列按每个操作按钮另算 复杂转换列按40-60分钟算 排序列按40-60分钟算 分页表格组件调用30分钟
从界面看,这里有6列,checkbox列和序号列,是分页表格组件实现的,无需再算工时,除操作列和创建时间外,其他都属于普通列算20分钟每列,创建时间列算40分钟,因此总共100分钟
角色成员按钮: 20分钟角色权限按钮: 20分钟修改按钮: 20分钟删除按钮: 30分钟
总计: 100 + 20*3 + 30 = 190分钟
因此整个列表页工时
列表页需要mock 1个接口,列表接口,算20分钟
110 + 70 + 190 + 20 = 390 分钟 = 6.5小时
再在390分钟的基础上再多加20% = 390*1.2 = 468 分钟 = 7.8 小时
P.S.
添加角色/角色成员/角色权限这是独立界面,需要单独计算时间。计算方式也与上面的类似 没有单独计算自测时间,个人认为理想情况应该对1个界面,加2-3小时自测时间 没有计算联调时间,联调时间应该另算 没有计算UI还原时间,对于复杂UI界面或UI还原度要求高的界面,应该单独计算UI还原时间 对于复杂的业务逻辑,可以将业务逻辑拆解为一条条的业务逻辑项,每个业务逻辑项以40分钟左右每条作为参考实现时间 没有考虑思考时间,对于复杂的业务逻辑,或者没做过的界面形态,或者复杂的界面形态等,必须将思考时间计算进来,或者说,在已经基本想明白怎么去实现的基础上,再去评估工时
被误解的敏捷开发模式
错误的敏捷开发
敏捷开发就是强调一个快字 敏捷开发就是不断的压榨工时 敏捷开发就是不停的加班
正确的敏捷开发
测试在项目之初就介入,编写完测试用例之后,共享给开发,方便开发自测 将一个完整的项目进行合理拆分,拆分为若干独立小迭代 每个小迭代完成之后,进行提测以及收集用户试用反馈,尽早反馈,以及尽早发现问题 在小迭代提测期间,应该让开发略作修整(改bug或修整)和总结(总结共性问题,避免下阶段,再重复出现这些共性问题),而非让开发立马进入下阶段开发,否则容易造成,开发一边赶下阶段需求,一边赶上阶段bug 个人认为敏捷开发,重点在于敏捷,灵巧好掉头,分阶段交付,及早发现问题,拥抱需求变化。而非简单的抽着鞭子让程序员加班赶工996或007
